第五章 建筑施工现场开挖作业安全技术与管理

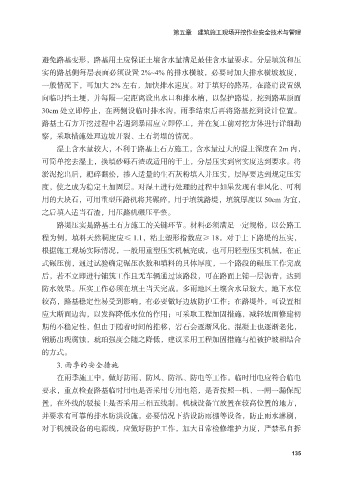

             避免路基变形,路基用土应保证土壤含水量满足最佳含水量要求。分层填筑和压
             实的路基侧每层表面必须设置 2%~4% 的排水横坡,必要时加大排水横坡坡度,
             一般情况下,可加大 2% 左右,加快排水速度。对于填好的路基,在路肩设置纵

             向临时挡土埂,并每隔一定距离设出水口和排水槽,以保护路堤,挖到路基顶面
             30cm 处立即停止,在两侧设临时排水沟,雨季结束后再将路基挖到设计位置。
             路基土石方开挖过程中若遇到暴雨应立即停工,并在复工前对挖方体进行详细勘
             察,采取措施处理边坡开裂、土石坍塌的情况。

                 湿土含水量较大,不利于路基土石方施工,含水量过大的湿土深度在 2m 内,
             可简单挖去湿土,换填砂砾石渣或适用的干土,分层压实到密实度达到要求。将
             淤泥挖出后,耙碎翻松,掺入适量的生石灰粉填入并压实,层厚要达到规定压实
             度,使之成为稳定土加固层。对湿土进行处理的过程中如果发现有非风化、可利

             用的大块石,可用重型压路机将其碾碎,用于填筑路堤,填筑厚度以 50cm 为宜,
             之后填入适当石渣,用压路机碾压平整。
                 路堤压实是路基土石方施工的关键环节。材料必须满足一定规格,以公路工
             程为例,填料天然稠度应≤ 1.1,粘土塑形指数应≥ 18。对于上下路堤的压实,

             根据施工现场实际情况,一般用重型压实机械完成,也可用轻型压实机械,在正
             式碾压前,通过试验确定碾压次数和填料的具体厚度,一个路段的碾压工作完成
             后,若不立即进行铺筑工作且无车辆通过该路段,可在路面上铺一层沥青,达到
             防水效果。压实工作必须在填土当天完成。多雨地区土壤含水量较大,地下水位

             较高,路基稳定性易受到影响,有必要做好边坡防护工作;在路堤外,可设置相
             应大断面边沟,以发挥降低水位的作用;可采取工程加固措施,减轻坡面修建初
             期的不稳定性,但由于随着时间的推移,岩石会逐渐风化,混凝土也逐渐老化,
             钢筋出现腐蚀,琥珀强度会随之降低,建议采用工程加固措施与植被护坡相结合

             的方式。
                 3. 雨季的安全措施
                 在雨季施工中,做好防雨、防风、防汛、防电等工作。临时用电应符合临电
             要求,重点检查路基临时用电是否采用专用电箱,是否按照一机、一闸一漏保配

             置,在外线的驳接上是否采用三相五线制。机械设备宜放置在较高位置的地方,
             并要求有可靠的排水防洪设施,必要情况下搭设防雨棚等设备,防止雨水淋刷,
             对于机械设备的电源线,应做好防护工作,加大日常检修维护力度,严禁私自拆
