Page 62 - 高山风电场工程建设实践与运维管理
P. 62

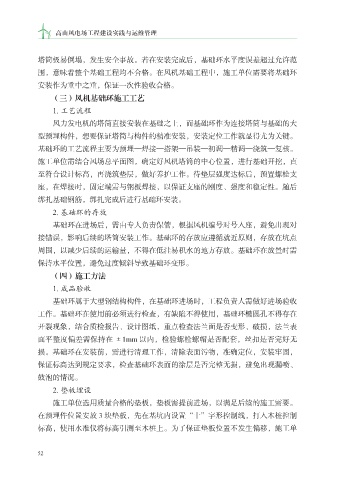

高山风电场工程建设实践与运维管理
塔筒极易倒塌,发生安全事故。若在安装完成后,基础环水平度误差超过允许范
围,意味着整个基础工程均不合格。在风机基础工程中,施工单位需要将基础环
安装作为重中之重,保证一次性验收合格。
(三)风机基础环施工工艺
1. 工艺流程
风力发电机的塔筒直接安装在基础之上,而基础环作为连接塔筒与基础的大
型预埋构件,想要保证塔筒与构件的精准安装,安装定位工作就显得尤为关键。
基础环的工艺流程主要为预埋—焊接—搭架—吊装—初调—精调—浇筑—复核。
施工单位需结合风场总平面图,确定好风机塔筒的中心位置,进行基础开挖,直
至符合设计标高,再浇筑垫层,做好养护工作。待垫层强度达标后,预置螺栓支
座,在焊接时,固定端需与钢板焊接,以保证支座的刚度、强度和稳定性。随后
绑扎基础钢筋,绑扎完成后进行基础环安装。
2. 基础环的存放
基础环在进场后,需由专人负责保管,根据风机编号对号入座,避免出现对
接错误,影响后续的塔筒安装工作。基础环的存放应遵循就近原则,存放在坑点
周围,以减少后续的运输量,不得在低洼易积水的地方存放。基础环在放置时需
保持水平位置,避免过度倾斜导致基础环变形。
(四)施工方法
1. 成品验收
基础环属于大型钢结构构件,在基础环进场时,工程负责人需做好进场验收
工作。基础环在使用前必须进行检查,有缺陷不得使用,基础环椭圆孔不得存在
开裂现象,结合质检报告、设计图纸,重点检查法兰面是否变形、破损,法兰表
面平整度偏差需保持在 ±1mm 以内,检验螺栓螺帽是否配套,丝扣是否完好无
损。基础环在安装前,需进行清理工作,清除表面污物,准确定位,安装牢固,
保证标高达到规定要求,检查基础环表面的涂层是否完整无损,避免出现漏喷、
鼓泡的情况。
2. 垫板埋设
施工单位选用质量合格的垫板,垫板需提前进场,以满足后续的施工需要。
在预埋件位置安放 3 块垫板,先在基坑内设置“十”字形控制线,打入木桩控制
标高,使用水准仪将标高引测至木桩上。为了保证垫板位置不发生偏移,施工单
52
