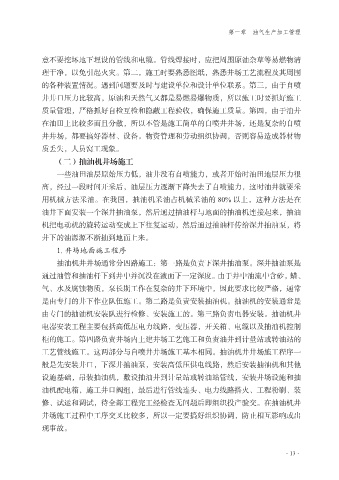

第一章 油气生产加工管理
意不要挖坏地下埋设的管线和电缆。管线焊接时,应把周围原油杂草等易燃物清
理干净,以免引起火灾。第二,施工时要熟悉图纸,熟悉井场工艺流程及其周围
的各种装置情况。遇到问题要及时与建设单位和设计单位联系。第三,由于自喷
井井口压力比较高,原油和天然气又都是易燃易爆物质,所以施工时要抓好施工
质量管理,严格抓好自检互检和隐蔽工程验收,确保施工质量。第四,由于油井
在油田上比较多而且分散,所以不管是施工简单的自喷井井场,还是复杂的自喷
井井场,都要搞好器材、设备。物资管理和劳动组织协调,否则容易造成器材物
质丢失,人员窝工现象。
(二)抽油机井场施工
一些油田油层原始压力低,油井没有自喷能力,或者开始时油田地层压力很
高,经过一段时间开采后,油层压力逐渐下降失去了自喷能力,这时油井就要采
用机械方法采油。在我国,抽油机采油占机械采油的 80% 以上,这种方法是在
油井下面安装一个深井抽油泵,然后通过抽油杆与地面的抽油机连接起来,抽油
机把电动机的旋转运动变成上下往复运动,然后通过抽油杆传给深井抽油泵,将
井下的油源源不断抽到地面上来。
1. 井场地面施工程序
抽油机井井场通常分四路施工:第一路是负责下深井抽油泵。深井抽油泵是
通过油管和抽油杆下到井中并沉没在液面下一定深度。由于井中油流中含砂,蜡、
气、水及腐蚀物质,泵长期工作在复杂的井下环境中,因此要求比较严格,通常
是由专门的井下作业队伍施工。第二路是负责安装抽油机。抽油机的安装通常是
由专门的抽油机安装队进行检修、安装施工的。第三路负责电器安装。抽油机井
电器安装工程主要包括高低压电力线路,变压器,开关箱、电缆以及抽油机控制
柜的施工。第四路负责井场内土建井场工艺施工和负责油井到计量站或转油站的
工艺管线施工。这两部分与自喷井井场施工基本相同。抽油机井井场施工程序一
般是先安装井口,下深井抽油泵,安装高低压供电线路,然后安装抽油机和其他
设施基础,吊装抽油机,敷设抽油井到计量站或转油站管线,安装井场设施和抽
油机配电箱,施工井口阀组,最后进行管线连头、电力线路搭火、工程粉刷、装
修、试运和调试,待全部工程完工经检查无问题后即组织投产验交。在抽油机井
井场施工过程中工序交叉比较多,所以一定要搞好组织协调,防止相互影响或出
现事故。
