Page 22 - 油气田地面建设项目管理机构研究
P. 22
◆油气田地面建设项目管理机构研究

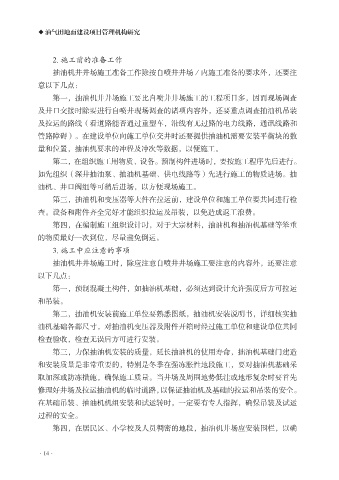

2. 施工前的准备工作
抽油机井井场施工准备工作除按自喷井井场/内施工准备的要求外,还要注
意以下几点:
第一,抽油机井井场施工要比自喷井井场施工的工程项目多,因而现场调查
及井口交接时除要进行自喷井现场调查的诸项内容外,还要重点调查抽油机吊装
及拉运的路线(看道路能否通过重型车,沿线有无过路的电力线路,通讯线路和
管路障碍)。在建设单位向施工单位交井时还要提供抽油机需要安装平衡块的数
量和位置,抽油机要求的冲程及冲次等数据,以便施工。
第二,在组织施工用物质、设备。预制构件进场时,要按施工程序先后进行。
如先组织(深井抽油泵、抽油机基础、供电线路等)先进行施工的物质进场。抽
油机、井口阀组等可稍后进场,以方便现场施工。
第三,抽油机和变压器等大件在拉运前,建设单位和施工单位要共同进行检
查。设备和附件齐全完好才能组织拉运及吊装,以免造成返工浪费。
第四,在编制施工组织设计时,对于大宗材料,抽油机和抽油机基础等笨重
的物质最好一次到位,尽量避免倒运。
3. 施工中应注意的事项
抽油机井井场施工时,除应注意自喷井井场施工要注意的内容外,还要注意
以下几点:
第一,预制混凝土构件,如抽油机基础,必须达到设计允许强度后方可拉运
和吊装。
第二,抽油机安装前施工单位要熟悉图纸,抽油机安装说明书,详细核实抽
油机基础各部尺寸,对抽油机变压器及附件开箱时经过施工单位和建设单位共同
检查验收,检查无误后方可进行安装。
第三,力保抽油机安装的质量,延长抽油机的使用寿命,拙油机基础门建造
和安装质量是非常重要的,特别是冬季在强冻胀性地段施工,要对抽油机基础采
取加深或防冻措施,确保施工质量。当井场及周围地势低洼或地形复杂时要首先
修理好井场及拉运抽油机的临时道路,以保证抽油机及基础的拉运和吊装的安全。
在基础吊装、抽油机机组安装和试运转时,一定要有专人指挥,确保吊装及试运
过程的安全。
第四,在居民区、小学校及人员稠密的地段,抽油机井场应安装围栏,以确
·14·
