第十章 LDAR 技术应用
(三)泄漏维修环节质量控制
维修复检流程如图 10-1 所示。维修复检质量控制要点为维修时限、延迟修
复两方面。

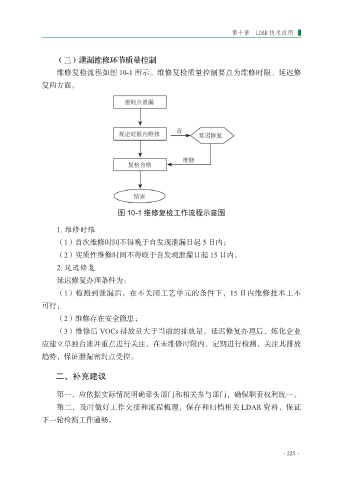

图 10-1 维修复检工作流程示意图
1. 维修时限
(1)首次维修时间不得晚于自发现泄漏日起 5 日内;
(2)实质性维修时间不得晚于自发现泄漏日起 15 日内。
2. 延迟修复
延迟修复办理条件为:
(1)检测到泄漏后,在不关闭工艺单元的条件下,15 日内维修技术上不
可行;
(2)维修存在安全隐患;
(3)维修后 VOCs 排放量大于当前的排放量。延迟修复办理后,炼化企业
应建立单独台账并重点进行关注,在未维修时限内,定期进行检测,关注其排放
趋势,保证泄漏密封点受控。
二、补充建议
第一,应依据实际情况明确牵头部门和相关参与部门,确保职责权利统一。
第二,及时做好工作交接和流程梳理,保存和归档相关 LDAR 资料,保证
下一轮检测工作通畅。
