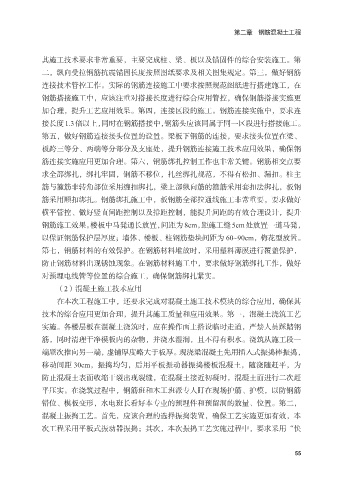

第二章 钢筋混凝土工程
其施工技术要求非常重要,主要完成柱、梁、板以及锚固件的综合安装施工。第
二,纵向受拉钢筋抗震锚固长度按照图纸要求及相关图集规定。第三,做好钢筋
连接技术管控工作。实际的钢筋连接施工中要求按照规范图纸进行搭建施工,在
钢筋搭接施工中,应该注重对搭接长度进行综合应用管控,确保钢筋搭接实施更
加合理,提升工艺应用效果。第四,连接区段的施工。钢筋连接实施中,要求连
接长度1.3倍以上,同时在钢筋搭接中,钢筋头应该同属于同一区段进行搭接施工。
第五,做好钢筋连接接头位置的设置。梁板下钢筋的连接,要求接头位置在梁、
板跨三等分、两端等分部分及支座处,提升钢筋连接施工技术应用效果,确保钢
筋连接实施应用更加合理。第六,钢筋绑扎控制工作也非常关键。钢筋相交点要
求全部绑扎,绑扎牢固,钢筋不移位,扎丝绑扎规范,不得有松扣、漏扣。柱主
筋与箍筋非转角部位采用缠扣绑扎,梁上部纵向筋的箍筋采用套扣法绑扎,板钢
筋采用顺扣绑扎。钢筋绑扎施工中,板钢筋全部拉通线施工非常重要,要求做好
横平管控、做好竖直间距控制以及排距控制,能提升间距的有效合理设计,提升
钢筋施工效果。楼板中马凳通长放置,间距为8cm,距施工缝5cm处放置一道马凳,
以保证钢筋保护层厚度;墙体、楼板、柱钢筋垫块间距为 60~90cm,梅花型放置。
第七,钢筋材料的有效保护。在钢筋材料堆放时,采用塑料薄膜进行覆盖保护,
防止钢筋材料出现锈蚀现象。在钢筋材料施工中,要求做好钢筋绑扎工作,做好
对预埋电线管等位置的综合施工,确保钢筋绑扎紧实。
(2)混凝土施工技术应用
在本次工程施工中,还要求完成对混凝土施工技术模块的综合应用,确保其
技术的综合应用更加合理,提升其施工质量和应用效果。第一,混凝土浇筑工艺
实施。各楼层板在混凝土浇筑时,应在操作面上搭设临时走道,严禁人员踩踏钢
筋,同时清理干净模板内的杂物,并浇水湿润,且不得有积水。浇筑从施工段一
端顺次推向另一端,虚铺厚度略大于板厚。现浇梁混凝土先用插入式振捣棒振捣,
移动间距 30cm,振捣均匀,后用平板振动器振捣楼板混凝土,随浇随赶平,为
防止混凝土表面收缩干裂出现裂缝,在混凝土接近初凝时,混凝土面进行二次赶
平压实。在浇筑过程中,钢筋班和木工班派专人盯在现场护筋、护模,以防钢筋
错位、模板变形,水电班长看好本专业的预埋件和预留洞的数量、位置。第二,
混凝土振捣工艺。首先,应该合理的选择振捣装置,确保工艺实施更加有效,本
次工程采用平板式振动器振捣;其次,本次振捣工艺实施过程中,要求采用“快
