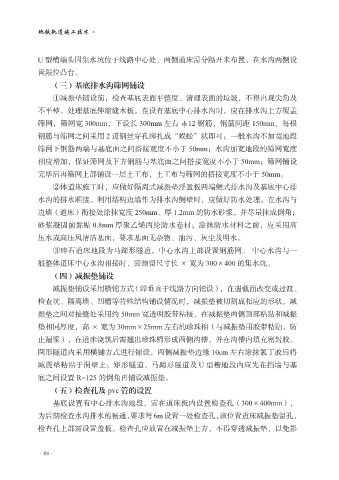

Page 100 - 地铁轨道施工技术
P. 100

地铁轨道施工技术



            U 型槽端头因集水坑位于线路中心处,两侧道床需分隔开来布置,在水沟两侧设
            置限位凸台。
                (三)基底排水沟筛网铺设

                ①减振垫铺设前,检查基底表面平整度、清理表面的垃圾,不得出现尖角及
            不平整,处理基底伸缩缝木板。在设有基底中心排水沟时,应在排水沟上方覆盖
            筛网,筛网宽 300mm,下设长 300mm 左右 φ12 钢筋,钢筋间距 150mm,每根
            钢筋与筛网之间采用 2 道钢丝穿孔绑扎成“蜈蚣”状即可;一般水沟不加宽地段

            筛网下钢筋两端与基底面之间搭接宽度不小于 50mm;水沟加宽地段的筛网宽度
            相应增加,保证筛网及下方钢筋与基底面之间搭接宽度不小于 50mm;筛网铺设
            完毕后再筛网上部铺设一层土工布,土工布与筛网的搭接宽度不小于 50mm。
                ②体道床施工时,应做好隔离式减振垫浮置板两端侧式排水沟及基底中心排

            水沟的排水顺接。利用结构边墙作为排水沟侧壁时,应做好防水处理,在水沟与
            边墙(道床)衔接处涂抹宽度 250mm、厚 1.2mm 的防水砂浆,并尽量抹成倒角;
            砂浆凝固前黏贴 0.8mm 厚聚乙烯丙纶防水卷材;涂抹防水材料之前,应采用高
            压水或高压风清洁基面,要求基面无杂物、油污、灰尘及明水。

                ③碎石道床地段为马蹄形隧道,中心水沟上部设置钢筋网。 中心水沟与一
            般整体道床中心水沟相接时,需预留尺寸长 × 宽为 300×400 的集水坑。
                (四)减振垫铺设
                减振垫铺设采用横铺方式(即垂直于线路方向铺设), 在遇截面改变或过渡、

            检查坑、隔离墙、凹槽等特殊结构铺设情况时,减振垫被切割成相应的形状,减
            振垫之间对接缝处采用约 50mm 宽透明胶带粘接。在减振垫两侧顶部粘贴和减振
            垫相同厚度,高 × 宽为 30mm×25mm 左右的珍珠棉(与减振垫用胶带粘贴,防
            止漏浆),在道床浇筑后需翘出珍珠棉形成两侧沟槽,并在沟槽内填充密封胶。

            圆形隧道内采用横铺方式进行铺设,两侧减振垫边缘 10cm 左右涂抹氯丁胶后将
            减震垫粘贴于洞壁上;矩形隧道、马蹄形隧道及 U 型槽地段内应先在挡墙与基
            底之间设置 R=125 的倒角再铺设减振垫。
                (五)检查孔及 pvc 管的设置

                基底设置有中心排水沟地段,需在道床板内设置检查孔(300×400mm),
            为后期检查水沟排水的畅通,要求每6m设置一处检查孔,该位置道床减振垫留孔,
            检查孔上部需设置盖板。检查孔应放置在减振垫上方,不得穿透减振垫,以免影



            ·88·
