Page 104 - 地铁轨道施工技术
P. 104

地铁轨道施工技术



                三、施工工艺

                (一)施工准备

                清扫场地,对减振垫施工区段的结构底板进行高程和渗漏水等检查,并及时
            处理发现的各种问题,同时做好签认和记录备查。将施工用的风镐、空压机等机
            具搬运至现场。
                (二)基底清理

                工序说明:基础找平层施工前将表面凿毛,凿毛深度 5~10mm,凿毛痕间距

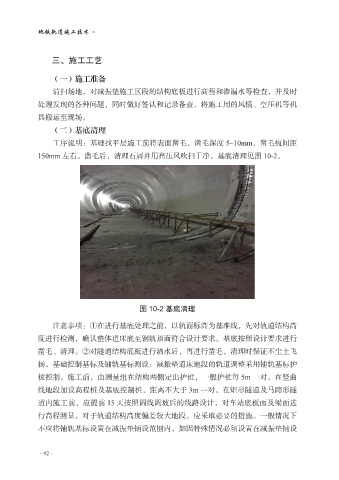

            150mm 左右。凿毛后,清理石屑并用高压风吹扫干净。基底清理见图 10-2。

























                                         图 10-2 基底清理

                注意事项:①在进行基底处理之前,以轨面标高为基准线,先对轨道结构高
            度进行检测,确认整体道床底至钢轨顶面符合设计要求。基底按照设计要求进行

            凿毛、清理。②对隧道结构底板进行洒水后,再进行凿毛,清理时保证不尘土飞
            扬。基础控制基标及铺轨基标测设:减振垫道床地段的轨道调整采用铺轨基标护
            桩控制。施工前,由测量组在结构两侧定出护桩,一般护桩每 5m 一对,在竖曲
            线地段加设高程桩及基底控制桩,距离不大于 3m 一对。在矩形隧道及马蹄形隧

            道内施工前,应提前 15 天按照调线调坡后的线路设计,对车站底板面及梁面进
            行高程测量,对于轨道结构高度偏差较大地段,应采取必要的措施。一般情况下
            不应将铺轨基标设置在减振垫铺设范围内,如因特殊情况必须设置在减振垫铺设



            ·92·
