第十章 减振垫碎石道床施工技术




                 注意事项:①钢筋笼绑扎前先在底板植筋,待钢筋笼完成后与植筋绑扎牢固,
             防止振捣时钢筋笼歪斜;②钢筋间距允许偏差 ±10mm,钢筋混凝土保护层不小
             于 40mm。

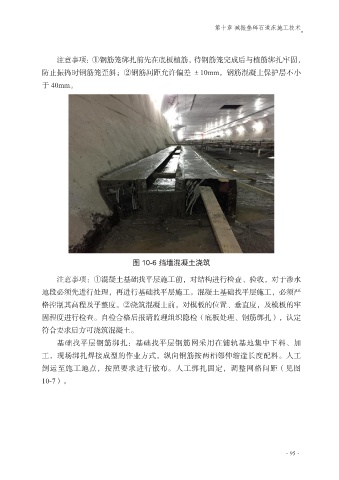

                                       图 10-6 挡墙混凝土浇筑

                 注意事项:①混凝土基础找平层施工前,对结构进行检查、验收,对于渗水
             地段必须先进行处理,再进行基础找平层施工。混凝土基础找平层施工,必须严
             格控制其高程及平整度。②浇筑混凝土前,对模板的位置、垂直度,及模板的牢

             固程度进行检查。自检合格后报请监理组织隐检(底板处理、钢筋绑扎),认定
             符合要求后方可浇筑混凝土。
                 基础找平层钢筋绑扎:基础找平层钢筋网采用在铺轨基地集中下料、加
             工,现场绑扎焊接成型的作业方式,纵向钢筋按两相邻伸缩逢长度配料。人工
             倒运至施工地点,按照要求进行散布。人工绑扎固定,调整网格间距(见图

             10-7)。
