Page 158 - 建筑工程施工技术与工程质量管理
P. 158
C 建筑工程施工技术与工程质量管理
onstruction Technology and Engineering Quality Management of Building Work

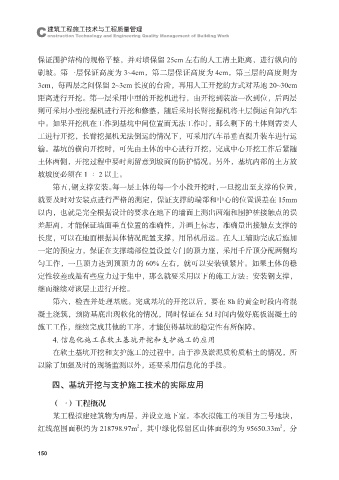

保证围护结构的规格平整,并对墙保留 25cm 左右的人工清土距离,进行纵向的
刷坡。第一层保证高度为 3~4cm,第二层保证高度为 4cm,第三层的高度则为
3cm,每两层之间保留 2~3cm 长度的台阶,再用人工开挖的方式对基地 20~30cm
距离进行开挖。第一层采用中型的开挖机进行,由开挖到装渣一次到位,后两层
则可采用小型挖掘机进行开挖和修整,随后采用长臂挖掘机将土层倒运自卸汽车
中。如果开挖机在工作到基坑中间位置而无法工作时,那么剩下的土体则需要人
工进行开挖,长臂挖掘机无法倒运的情况下,可采用汽车吊垂直提升装车进行运
输。基坑的横向开挖时,可先由土体的中心进行开挖,完成中心开挖工作后紧随
土体两侧,开挖过程中要时刻留意到坡面的防护情况。另外,基坑内部的土方放
坡坡度必须在 1 ∶ 2 以上。
第五,钢支撑安装。每一层土体的每一个小段开挖时,一旦挖出至支撑的位置,
就要及时对安装点进行严格的测定,保证支撑的端部和中心的位置误差在 15mm
以内,也就是完全根据设计的要求在地下的墙面上测出两端和围护桩接触点的误
差距离,才能保证墙面垂直位置的准确性,并画上标志,准确量出接触点支撑的
长度,可以在地面根据具体情况配置支撑,用吊机吊运。在人工辅助完成后施加
一定的预应力,保证在支撑端部位置设置专门的顶力座,采用千斤顶分配两侧均
匀工作,一旦顶力达到预顶力的 60% 左右,就可以安装锁紧片。如果土体的稳
定性较差或是有些应力过于集中,那么就要采用以下的施工方法:安装钢支撑,
继而继续对该层土进行开挖。
第六,检查并处理基底。完成基坑的开挖以后,要在 8h 的黄金时段内将混
凝土浇筑,预防基底出现软化的情况,同时保证在 5d 时间内做好底板混凝土的
施工工作,继续完成其他的工序,才能使得基坑的稳定性有所保障。
4. 信息化施工在软土基坑开挖和支护施工的应用
在软土基坑开挖和支护施工的过程中,由于涉及淤泥质粉质粘土的情况,所
以除了加强及时的现场监测以外,还要采用信息化的手段。
四、基坑开挖与支护施工技术的实际应用
(一)工程概况
某工程拟建建筑物为两层,并设立地下室。本次拟施工的项目为三号地块,
2
2
红线范围面积约为 218798.97m ,其中绿化保留区山体面积约为 95650.33m ,分
150
