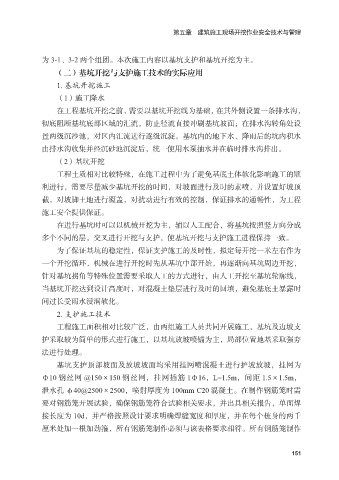

第五章 建筑施工现场开挖作业安全技术与管理
为 3-1、3-2 两个组团。本次施工内容以基坑支护和基坑开挖为主。
(二)基坑开挖与支护施工技术的实际应用
1. 基坑开挖施工
(1)施工降水
在工程基坑开挖之前,需要以基坑开挖线为基础,在其外侧设置一条排水沟,
彻底阻断基坑底部区域的汇流,防止径流直接冲刷基坑坡面;在排水沟转角处设
置两级沉沙池,对区内汇流进行逐级沉淀。基坑内的地下水、降雨后的坑内积水
由排水沟收集并经沉砂池沉淀后,统一使用水泵抽水并在临时排水沟排出。
(2)基坑开挖
工程土质相对比较特殊,在施工过程中为了避免基底土体软化影响施工的顺
利进行,需要尽量减少基坑开挖的时间,对坡面进行及时的素喷,并设置好坡顶
截,对坡脚土地进行覆盖,对扰动进行有效的控制,保证排水的通畅性,为工程
施工安全提供保证。
在进行基坑时可以以机械开挖为主,辅以人工配合,将基坑按照竖方向分成
多个不同的层,交叉进行开挖与支护,使基坑开挖与支护施工进程保持一致。
为了保证基坑的稳定性,保证支护施工的及时性,拟定每开挖一米左右作为
一个开挖循环,机械在进行开挖时先从基坑中部开始,再逐渐向基坑周边开挖,
针对基坑拐角等特殊位置需要采取人工的方式进行,由人工开挖至基坑轮廓线,
当基坑开挖达到设计高度时,对混凝土垫层进行及时的回填,避免基底土暴露时
间过长受雨水浸润软化。
2. 支护施工技术
工程施工面积相对比较广泛,由两组施工人员共同开展施工,基坑及边坡支
护采取较为简单的形式进行施工,以基坑放坡喷锚为主,局部位置地基采取强夯
法进行处理。
基坑支护顶部坡面及放坡坡面均采用挂网喷混凝土进行护坡放坡,挂网为
Ф10 钢丝网 @150×150 钢丝网,挂网插筋 1Ф16,L=1.5m,间距 1.5×1.5m,
泄水孔 φ40@2500×2500,喷射厚度为 100mm C20 混凝土。在制作钢筋笼时需
要对钢筋笼开展试验,确保钢筋笼符合试验相关要求,并出具相关报告,单面焊
接长度为 10d,并严格按照设计要求明确焊缝宽度和厚度,并在每个桩身的两千
厘米处加一根加劲箍,所有钢筋笼制作必须与该表格要求相符。所有钢筋笼制作
