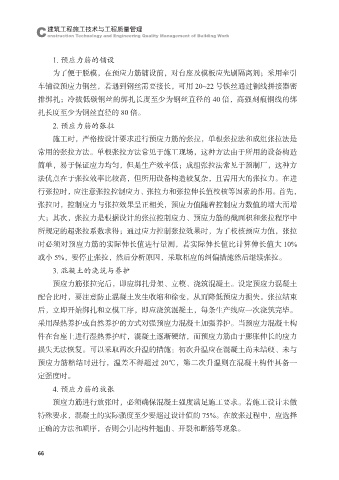

Page 74 - 建筑工程施工技术与工程质量管理
P. 74
C 建筑工程施工技术与工程质量管理
onstruction Technology and Engineering Quality Management of Building Work
1. 预应力筋的铺设
为了便于脱模,在预应力筋铺设前,对台座及模板应先刷隔离剂;采用牵引
车铺设预应力钢丝,若遇到钢丝需要接长,可用 20~22 号铁丝通过铜线拼接器密
排绑扎;冷拔低碳钢丝的绑扎长度至少为钢丝直径的 40 倍,高强刻痕铜线的绑
扎长度至少为钢丝直径的 80 倍。
2. 预应力筋的张拉
施工时,严格按设计要求进行预应力筋的张拉,单根张拉法和成组张拉法是
常用的张拉方法。单根张拉方法常见于施工现场,这种方法由于所用的设备构造
简单,易于保证应力均匀,但是生产效率低;成组张拉法常见于预制厂,这种方
法优点在于张拉效率比较高,但所用设备构造较复杂,且需用大的张拉力。在进
行张拉时,应注意张拉控制应力、张拉力和张拉伸长值校核等因素的作用。首先,
张拉时,控制应力与张拉效果呈正相关,预应力值随着控制应力数值的增大而增
大;其次,张拉力是根据设计的张拉控制应力、预应力筋的截面积和张拉程序中
所规定的超张拉系数求得;通过应力控制张拉效果时,为了校核预应力值,张拉
时必须对预应力筋的实际伸长值进行量测,若实际伸长值比计算伸长值大 10%
或小 5%,要停止张拉,然后分析原因,采取相应的纠偏措施然后继续张拉。
3. 混凝土的浇筑与养护
预应力筋张拉完后,即应绑扎骨架、立模、浇筑混凝土。设定预应力混凝土
配合比时,要注意防止混凝土发生收缩和徐变,从而降低预应力损失。张拉结束
后,立即开始绑扎和立模工序,即应浇筑混凝土,每条生产线应一次浇筑完毕。
采用湿热养护或自然养护的方式对强预应力混凝土加强养护。当预应力混凝土构
件在台座上进行湿热养护时,混凝土逐渐硬结,而预应力筋由于膨胀伸长的应力
损失无法恢复。可以采取两次升温的措施:初次升温应在混凝土尚未结硬、未与
预应力筋粘结时进行,温差不得超过 20℃,第二次升温则在混凝土构件具备一
定强度时。
4. 预应力筋的放张
预应力筋进行放张时,必须确保混凝土强度满足施工要求。若施工设计未做
特殊要求,混凝土的实际强度至少要超过设计值的 75%。在放张过程中,应选择
正确的方法和顺序,否则会引起构件翘曲、开裂和断筋等现象。
66
