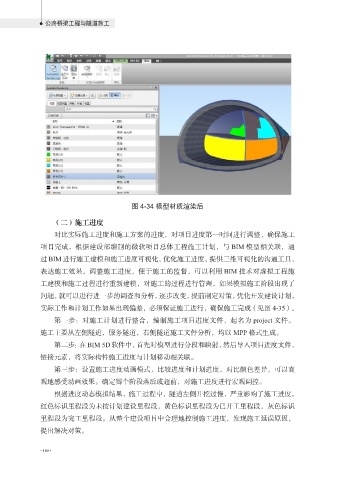

(二)施工进度
对比实际施工进度和施工方案的进度,对项目进度第一时间进行调整,确保施工
项目完成,根据建设部编制的微软项目总体工程施工计划,与 BIM 模型相关联,通
过 BIM 进行施工建模和施工进度可视化,优化施工进度,提供三维可视化的沟通工具,
表达施工效果,调整施工进度,便于施工的监督,可以利用 BIM 技术对虚拟工程施
工建模和施工过程进行重新建模,对施工的过程进行管理,如果模拟施工阶段出现了
问题,就可以进行进一步的调查和分析,逐步改变,提前制定对策,优化开发建设计划,
实际工作和计划工作如果出现偏差,必须保证施工进行,确保施工完成(见图 4-35)。
第一步:对施工计划进行整合,编制施工项目进度文件,起名为 project 文件。
施工主要从左侧隧道,服务隧道,右侧隧道施工文件分析,均以 MPP 格式生成。
第二步:在 BIM 5D 软件中,首先对模型进行分段和映射,然后导入项目进度文件,
链接元素,将实际构件施工进度与计划移动相关联。
第三步:设置施工进度动画模式,比较进度和计划进度,对比颜色差异,可以直
观地感受动画效果。确定哪个阶段落后或超前,对施工进度进行宏观调控。
根据进度动态模拟结果,施工过程中,隧道左侧开挖过慢,严重影响了施工进度。
红色标识里程段为未按计划建设里程段,黄色标识里程段为已开工里程段,灰色标识
里程段为完工里程段。从整个建设项目中合理地控制施工进度,发现施工延误原因,
提出解决对策。
