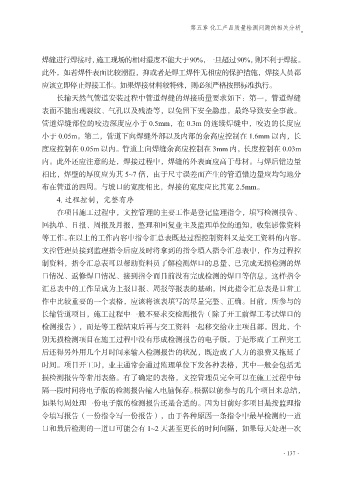

第五章 化工产品质量检测问题的相关分析




             焊缝进行焊接时,施工现场的相对湿度不能大于90%,一旦超过90%,则不利于焊接。
             此外,如若焊件表面比较潮湿,抑或者是焊工焊件无相应的保护措施,焊接人员都
             应该立即停止焊接工作。如果焊接材料较特殊,则必须严格按照标准执行。

                 长输天然气管道安装过程中管道焊缝的焊接质量要求如下:第一,管道焊缝
             表面不能出现裂纹、气孔以及残渣等,以免留下安全隐患,最终导致安全事故。
             管道焊缝部位的咬边深度应小于 0.5mm,在 0.3m 的连续焊缝中,咬边的长度应
             小于 0.05m。第二,管道下向焊缝外部以及内部的余高应控制在 1.6mm 以内,长

             度应控制在 0.05m 以内。管道上向焊缝余高应控制在 3mm 内,长度控制在 0.03m
             内。此外还应注意的是,焊接过程中,焊缝的外表面应高于母材。与焊后错边量
             相比,焊壁的厚度应为其 5~7 倍,由于尺寸误差而产生的管道错边量应均匀地分
             布在管道的四周。与坡口的宽度相比,焊接的宽度应比其宽 2.5mm。

                 4. 过程控制,完整有序
                 在项目施工过程中,文控管理的主要工作是登记监理指令,填写检测报告、
             回执单、日报、周报及月报,整理和回复业主及监理单位的通知,收集影像资料
             等工作。在以上的工作内容中指令汇总表既是过程控制资料又是交工资料的内容。

             文控管理员接到监理指令后应及时将拿到的指令填入指令汇总表中,作为过程控
             制资料,指令汇总表可以帮助资料员了解检测焊口的总量、已完成无损检测的焊
             口情况、返修焊口情况、接到指令而目前没有完成检测的焊口等信息,这样指令
             汇总表中的工作量成为上报日报、周报等报表的基础,因此指令汇总表是日常工

             作中比较重要的一个表格,应该将该表填写的尽量完整、正确。目前,所参与的
             长输管道项目,施工过程中一般不要求交检测报告(除了开工前焊工考试焊口的
             检测报告),而是等工程结束后再与交工资料一起移交给业主项目部。因此,个
             别无损检测项目在施工过程中没有形成检测报告的电子版,于是形成了工程完工

             后还得另外用几个月时间来输入检测报告的状况,既造成了人力的浪费又拖延了
             时间。项目开工时,业主通常会通过监理单位下发各种表格,其中一般会包括无
             损检测报告等常用表格。有了确定的表格,文控管理员完全可以在施工过程中每
             隔一段时间将电子版的检测报告输入电脑保存。根据以前参与的几个项目来总结,

             如果每周处理一份电子版的检测报告还是合适的。因为目前好多项目是按监理指
             令填写报告(一份指令写一份报告),由于各种原因一条指令中最早检测的一道
             口和最后检测的一道口可能会有 1~2 天甚至更长的时间间隔,如果每天处理一次
