Page 123 - 地铁轨道施工技术
P. 123
第十一章 高架桥轨道施工技术
(六)轨排的运输与组织
轨排在存放台位用门式起重机吊放到平板车上,轨道车推至道床混凝土已
施工完毕且强度已经达到 70%设计强度的地段,再用两台铺轨机组倒运至待铺
位置。
施工注意事项:①装车时轨排间应放置垫木,且后铺轨排先装车,先铺轨排
后装车。②运输轨排时,轨排与平板间要绑扎牢固。③停车时要及时放入铁靴,
防止平板车滑行。④两台铺轨机组共同作业时,要专人指挥,口令统一、清晰,
司机操作熟练,配合默契。
轨排运输见图 11-7。

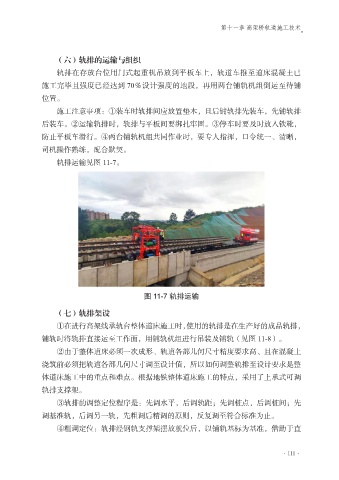

图 11-7 轨排运输
(七)轨排架设
①在进行高架线承轨台整体道床施工时,使用的轨排是在生产好的成品轨排,
铺轨时将轨排直接运至工作面,用铺轨机组进行吊装及铺轨(见图 11-8)。
②由于整体道床必须一次成形、轨道各部几何尺寸精度要求高、且在混凝土
浇筑前必须把轨道各部几何尺寸调至设计值,所以如何调整轨排至设计要求是整
体道床施工中的重点和难点。根据地铁整体道床施工的特点,采用了上承式可调
轨排支撑架。
③轨排的调整定位程序是:先调水平,后调轨距;先调桩点,后调桩间;先
调基准轨,后调另一轨,先粗调后精调的原则,反复调至符合标准为止。
④粗调定位:轨排经钢轨支撑架摆放就位后,以铺轨基标为基准,借助于直
·111·
