Page 124 - 地铁轨道施工技术
P. 124

地铁轨道施工技术



            角道尺和万能道尺,通过钢轨支撑架支撑杆对轨道几何状态进行初调。要求轨道
            目视顺直或圆顺,标高、轨距、水平及方向偏差均不超过 ±20mm(以减少精调
            的工作量),内外短轨枕对齐,上紧接头螺栓并保持轨缝对接,可参考图 11-9。

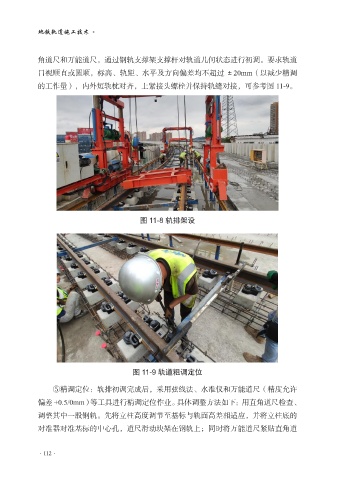

                                         图 11-8 轨排架设

























                                       图 11-9 轨道粗调定位

                ⑤精调定位:轨排初调完成后,采用弦线法、水准仪和万能道尺(精度允许
            偏差 +0.5/0mm)等工具进行精调定位作业。具体调整方法如下:用直角道尺检查、

            调整其中一股钢轨。先将立柱高度调节至基标与轨面高差相适应,并将立柱底的
            对准器对准基标的中心孔,道尺滑动块架在钢轨上;同时将万能道尺紧贴直角道
