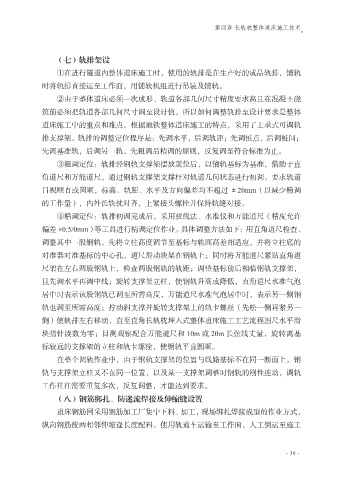

第四章 长轨枕整体道床施工技术




                 (七)轨排架设
                 ①在进行隧道内整体道床施工时,使用的轨排是在生产好的成品轨排,铺轨
             时将轨排直接运至工作面,用铺轨机组进行吊装及铺轨。

                 ②由于整体道床必须一次成形、轨道各部几何尺寸精度要求高且在混凝土浇
             筑前必须把轨道各部几何尺寸调至设计值,所以如何调整轨排至设计要求是整体
             道床施工中的重点和难点。根据地铁整体道床施工的特点,采用了上承式可调轨

             排支撑架。轨排的调整定位程序是:先调水平,后调轨距;先调桩点,后调桩间;
             先调基准轨,后调另一轨,先粗调后精调的原则,反复调至符合标准为止。
                 ③粗调定位:轨排经钢轨支撑架摆放就位后,以铺轨基标为基准,借助于直

             角道尺和万能道尺,通过钢轨支撑架支撑杆对轨道几何状态进行初调。要求轨道
             目视顺直或圆顺,标高、轨距、水平及方向偏差均不超过 ±20mm(以减少精调
             的工作量),内外长轨枕对齐,上紧接头螺栓并保持轨缝对接。

                 ④精调定位:轨排初调完成后,采用弦线法、水准仪和万能道尺(精度允许
             偏差 +0.5/0mm)等工具进行精调定位作业。具体调整方法如下:用直角道尺检查、
             调整其中一股钢轨。先将立柱高度调节至基标与轨面高差相适应,并将立柱底的
             对准器对准基标的中心孔,道尺滑动块架在钢轨上;同时将万能道尺紧贴直角道

             尺架在左右两股钢轨上,检查两股钢轨的轨距;调整基标前后相临钢轨支撑架,
             且先调水平再调中线;旋转支撑架立柱,使钢轨升高或降低,直角道尺水准气泡
             居中时表示该股钢轨已调至所需高度,万能道尺水准气泡居中时,表示另一侧钢

             轨也调至所需高度;拧动斜支撑并旋转支撑架上的轨卡螺丝(先松一侧再紧另一
             侧)使轨排左右移动,直至直角长轨枕埋入式整体道床施工工艺流程图尺水平滑
             块指针读数为零;目测观察配合万能道尺和 10m 或 20m 长弦线丈量,旋转离基

             标较远的支撑架的立柱和轨卡螺栓,使钢轨平直圆顺。
                 在整个调轨作业中,由于钢轨支撑架的位置与线路基标不在同一断面上,钢
             轨与支撑架立柱又不在同一位置,以及某一支撑架调整时钢轨的刚性连动,调轨

             工作往往需要重复多次,反复调整,才能达到要求。
                 (八)钢筋绑扎、防迷流焊接及伸缩缝设置
                 道床钢筋网采用钢筋加工厂集中下料、加工,现场绑扎焊接成型的作业方式,
             纵向钢筋按两相邻伸缩逢长度配料。使用轨道车运输至工作面,人工倒运至施工
