Page 54 - 地铁轨道施工技术
P. 54

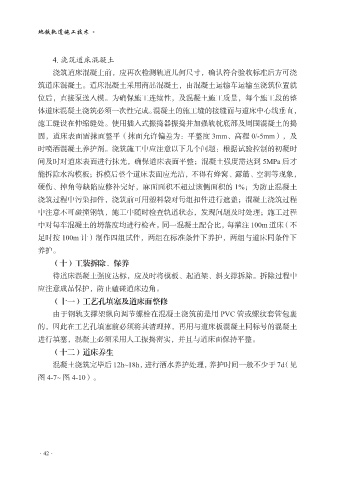

地铁轨道施工技术
4. 浇筑道床混凝土
浇筑道床混凝土前,应再次检测轨道几何尺寸,确认符合验收标准后方可浇
筑道床混凝土。道床混凝土采用商品混凝土,由混凝土运输车运输至浇筑位置就
位后,直接泵送入模。为确保施工连续性,及混凝土施工质量,每个施工段的整
体道床混凝土浇筑必须一次性完成。混凝土的施工缝的接缝面与道床中心线垂直,
施工缝设在伸缩缝处。使用插入式振捣器振捣并加强轨枕底部及周围混凝土的捣
固,道床表面需抹面整平(抹面允许偏差为:平整度 3mm、高程 0/-5mm),及
时喷洒混凝土养护剂。浇筑施工中应注意以下几个问题:根据试验控制的初凝时
间及时对道床表面进行抹光,确保道床表面平整;混凝土强度需达到 5MPa 后才
能拆除水沟模板;拆模后整个道床表面应光洁,不得有蜂窝、露筋、空洞等现象,
硬伤、掉角等缺陷应修补完好,麻面面积不超过该侧面积的 1%;为防止混凝土
浇筑过程中污染扣件,浇筑前可用塑料袋对每组扣件进行遮盖;混凝土浇筑过程
中注意不可碰撞钢轨,施工中随时检查轨道状态,发现问题及时处理;施工过程
中对每车混凝土的坍落度均进行检查。同一混凝土配合比,每灌注 100m 道床(不
足时按 100m 计)制作四组试件,两组在标准条件下养护,两组与道床同条件下
养护。
(十)工装拆除、保养
待道床混凝土强度达标,应及时将模板、起道架、斜支撑拆除。拆除过程中
应注意成品保护,防止磕碰道床边角。
(十一)工艺孔填塞及道床面整修
由于钢轨支撑架纵向调节螺栓在混凝土浇筑前是用 PVC 管或螺纹套管包裹
的,因此在工艺孔填塞前必须将其清理掉,再用与道床板混凝土同标号的混凝土
进行填塞,混凝土必须采用人工振捣密实,并且与道床面保持平整。
(十二)道床养生
混凝土浇筑完毕后 12h~18h,进行洒水养护处理,养护时间一般不少于 7d(见
图 4-7~ 图 4-10)。
·42·
