Page 61 - 地铁轨道施工技术
P. 61

第五章 短轨枕整体道施工技术




                 无砟道床混凝土浇筑前轨排铺设允许偏差见表 5-2。

                            表 5-2 无砟道床混凝土浇筑前轨排铺设允许偏差

                   检查项目                                 允许偏差
                     轨距                       -1mm~+2mm,变化率不应大于 1‰
                     水平                                   2mm
                     轨向                          直线不应大于 2mm/10m 弦
                     高低                          直线不应大于 2mm/10m 弦
                     中线                                   5mm
                     高程                                  ±5mm
                    轨底坡          1/25~1/35(设计文件为 1/30 时);1/35~1/45(设计文件为 1/40 时)

                 轨道曲线正矢(20m 弦量)调整允许偏差见表 5-3。

                            表 5-3 轨道曲线正矢(20m 弦量)调整允许偏差

                               缓和曲线正矢与计算           圆曲线正矢连续差          圆曲线正矢最大与最
               曲线半径(m)
                                 正矢差(mm)               (mm)            小值差(mm)
                  R ≤ 250             4                   6                  9
                250<R ≤ 350           3                   5                  7
                350<R ≤ 450           2                   4                  5
                450<R ≤ 650           2                   3                  4
                   650<R              1                   2                  3
                 轨排组装可参考图 5-3、图 5-4。

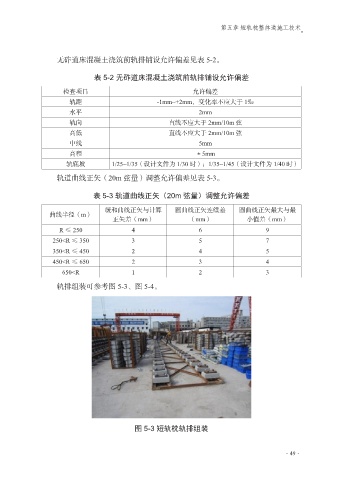

                                       图 5-3 短轨枕轨排组装



                                                                                  ·49·
