地铁轨道施工技术



                ③停车时要及时放入铁靴,防止平板车滑行。
                ④两台铺轨机组共同作业时,要专人指挥,口令统一、清晰,司机操作熟练,
            配合默契。

                轨排运输见图 5-6。

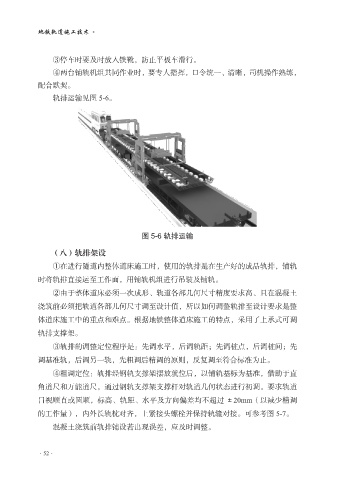

                                         图 5-6 轨排运输

                (八)轨排架设
                ①在进行隧道内整体道床施工时,使用的轨排是在生产好的成品轨排,铺轨

            时将轨排直接运至工作面,用铺轨机组进行吊装及铺轨。
                ②由于整体道床必须一次成形、轨道各部几何尺寸精度要求高、且在混凝土

            浇筑前必须把轨道各部几何尺寸调至设计值,所以如何调整轨排至设计要求是整
            体道床施工中的重点和难点。根据地铁整体道床施工的特点,采用了上承式可调
            轨排支撑架。

                ③轨排的调整定位程序是:先调水平,后调轨距;先调桩点,后调桩间;先
            调基准轨,后调另一轨,先粗调后精调的原则,反复调至符合标准为止。
                ④粗调定位:轨排经钢轨支撑架摆放就位后,以铺轨基标为基准,借助于直

            角道尺和万能道尺,通过钢轨支撑架支撑杆对轨道几何状态进行初调。要求轨道
            目视顺直或圆顺,标高、轨距、水平及方向偏差均不超过 ±20mm(以减少精调
            的工作量),内外长轨枕对齐,上紧接头螺栓并保持轨缝对接。可参考图 5-7。

                混凝土浇筑前轨排铺设若出现误差,应及时调整。
