                (十)水沟施工、模板支立、轨道精调定位及整体道床混凝土浇筑
                1. 水沟施工

                首先应根据设计文件确定水沟形式及几何尺寸要求。再根据现场实际需求,
            确定是否与道床一次浇筑成型。若为边沟,需一次成型,则要支吊模,固定不便,
            容易跑模,施工难度较大。故一般先施工道床,水沟后期统一使用轨行罐车浇筑。

            若为中心水沟(无论是明沟还是暗沟),应该根据设计文件要求与现场实际进行
            施工,最好一次浇筑成型。
                水沟防水涂料材质应满足设计文件要求。涂抹防水材料之前,采用高压水或

            高压风清洁基面,要求基面无杂物、油污、灰尘及明水。
                2. 模板支立

                在模板支立前,确认施工段落是否有过轨管线,若无,则进行模板支立,若有,
            则按设计要求放置过轨管线,且保证过轨管线不与道床钢筋直接接触,然后再进

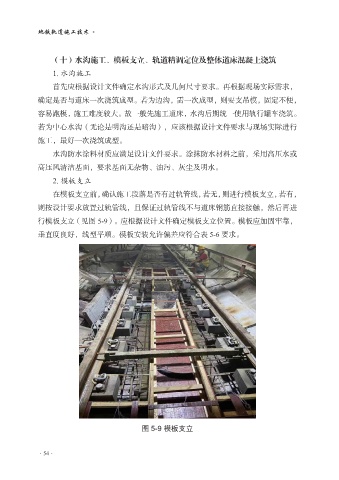

            行模板支立(见图 5-9)。应根据设计文件确定模板支立位置。模板应加固牢靠,

            垂直度良好,线型平顺。模板安装允许偏差应符合表 5-6 要求。
