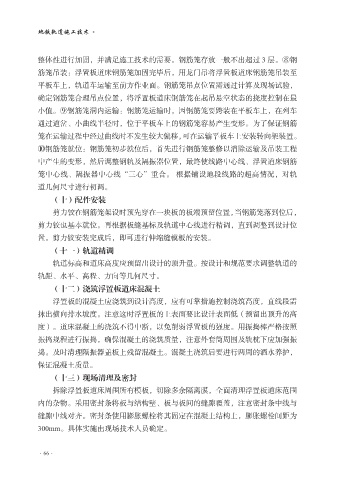

            整体性进行加固,并满足施工技术的需要。钢筋笼存放一般不出超过 3 层。⑧钢
            筋笼吊装:浮置板道床钢筋笼加固完毕后,用龙门吊将浮置板道床钢筋笼吊装至
            平板车上,轨道车运输至前方作业面。钢筋笼吊点位置需通过计算及现场试验,

            确定钢筋笼合理吊点位置,将浮置板道床钢筋笼在起吊悬空状态的挠度控制在最
            小值。⑨钢筋笼洞内运输:钢筋笼运输时,因钢筋笼要跨装在平板车上,在列车
            通过道岔、小曲线半径时,位于平板车上的钢筋笼容易产生变形。为了保证钢筋
            笼在运输过程中经过曲线时不发生较大偏移,可在运输平板车上安装转向架装置。

            ⑩钢筋笼就位:钢筋笼初步就位后,首先进行钢筋笼整修以消除运输及吊装工程
            中产生的变形,然后调整钢轨及隔振器位置,最终使线路中心线、浮置道床钢筋
            笼中心线、隔振器中心线“三心”重合。 根据铺设地段线路的超高情况,对轨
            道几何尺寸进行初调。

                (十)配件安装
                剪力铰在钢筋笼架设时预先穿在一块板的板端预留位置,当钢筋笼落到位后,
            剪力铰也基本就位。再根据板缝基标及轨道中心线进行精调,直到调整到设计位
            置。剪力铰安装完成后,即可进行伸缩缝模板的安装。

                (十一)轨道精调
                轨道标高和道床高度应预留出设计的顶升量。按设计和规范要求调整轨道的
            轨距、水平、高程、方向等几何尺寸。
                (十二)浇筑浮置板道床混凝土

                浮置板的混凝土应浇筑到设计高度,应有可靠措施控制浇筑高度,直线段需
            抹出横向排水坡度。注意这时浮置板的上表面要比设计表面低(预留出顶升的高
            度)。道床混凝土的浇筑不得中断,以免削弱浮置板的强度。用振捣棒严格按照
            振捣规程进行振捣,确保混凝土的浇筑质量,注意外套筒周围及轨枕下应加强振

            捣。及时清理隔振器盖板上残留混凝土。混凝土浇筑后要进行两周的洒水养护,
            保证混凝土质量。
                (十三)现场清理及密封
                拆除浮置板道床周围所有模板,切除多余隔离膜,全面清理浮置板道床范围

            内的杂物。采用密封条将板与结构壁、板与板间的缝隙覆盖,注意密封条中线与
            缝隙中线对齐。密封条使用膨胀螺栓将其固定在混凝土结构上,膨胀螺栓间距为
            300mm。具体实施由现场技术人员确定。
