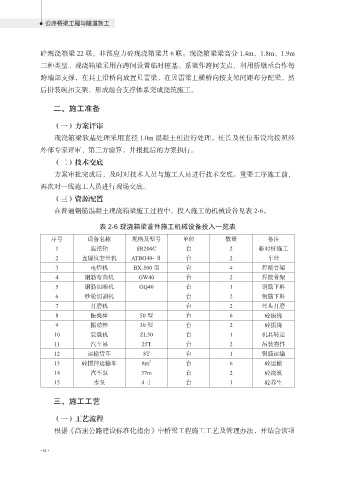

Page 94 - 公路桥梁工程与隧道施工
P. 94
公路桥梁工程与隧道施工
砼现浇箱梁 22 联,非预应力砼现浇箱梁共 6 联。现浇箱梁梁高分 1.4m、1.8m、1.9m
三种类型。现浇箱梁采用在跨间设置临时桩基、系梁作跨间支点,利用桥墩承台作每
跨端部支撑,在其上沿桥向放置贝雷梁,在贝雷梁上横桥向按支架间距布分配梁,然
后拼装碗扣支架,形成组合支撑体系完成浇筑施工。
二、施工准备
(一)方案评审
现浇箱梁软基处理采用直径 1.0m 混凝土桩进行处理。桩长及桩位布设均按照经
外部专家评审、第三方验算,并报批后的方案执行。
(二)技术交底
方案审批完成后,及时对技术人员与施工人员进行技术交底。重要工序施工前,
再次对一线施工人员进行现场交底。
(三)资源配置
在普通钢筋混凝土现浇箱梁施工过程中,投入施工的机械设备见表 2-6。
表 2-6 现浇箱梁首件施工机械设备投入一览表
序号 设备名称 规格及型号 单位 数量 备注
1 旋挖钻 SR200C 台 2 临时桩施工
2 直螺纹套丝机 ATBG40- Ⅱ 台 2 车丝
3 电焊机 BX-500 型 台 4 焊接骨架
4 钢筋弯曲机 GW40 台 2 焊接骨架
5 钢筋切断机 GQ40 台 1 钢筋下料
6 砂轮切割机 台 2 钢筋下料
7 打磨机 台 2 丝头打磨
8 振捣棒 50 型 台 6 砼振捣
9 振动棒 30 型 台 2 砼振捣
10 装载机 ZL30 台 1 机具转运
11 汽车吊 25T 台 2 吊装物件
12 运输货车 8T 台 1 钢筋运输
13 砼搅拌运输车 8m 3 台 6 砼运输
14 汽车泵 37m 台 2 砼浇筑
15 水泵 4 寸 台 1 砼养生
三、施工工艺
(一)工艺流程
根据《高速公路建设标准化指南》中桥梁工程施工工艺及管理办法,并结合该项
• 82 •
