第六章  高速公路隧道施工全过程风险动态分析与反馈设计方法研究




               云斜长片麻岩、混合岩化片麻岩之中,该断裂走向与隧道走向几乎平行,并伴有裂隙水,
               对隧道稳定不利。因此,需对隧道施工进行严密的量测,并进行动态风险分析,其中
               2007 年 12 月的动态风险分析对施工安全起了重要作用。

                   1. 围岩支护状况观察赋分
                   在 12 月 3 日开始的观察中发现,隧道右线掌子面露出围岩主要为黑云斜长片麻岩,
               岩体破碎,强度低,水平节理发育,稳定性差;同时洞内初衬表面有渗漏滴水现象;

               隧道右线洞口仰坡两侧锚喷射支护表面发展两条裂缝(左右沿隧道中轴线对称),仰
               坡锚喷支护钢筋网上混凝土剥落,局部钢筋网出露;套拱左上方发育一条裂缝;洞内
               K141+178 处,初衬表面有裂缝发育,衬砌混凝土开裂,钢拱架出露,且有水渗出。

                   2. 锚杆轴力赋分
                   12 月未进行锚杆轴力量测,在此本书按无风险处理。
                   3. 动态风险分析指数计算

                   根据上述公式及上述赋分结果可以得到:韩家庄 12 月份基于监控量测数据的动
               态风险指数,12 月 6 日的动态风险指数为 12.1,12 月 12 日左右风险指数达到最大值
               18,属于中等风险,应加强施工。同样,我们计算了整个 12 月的动态风险指数变化图,

               如图 6-15 所示。

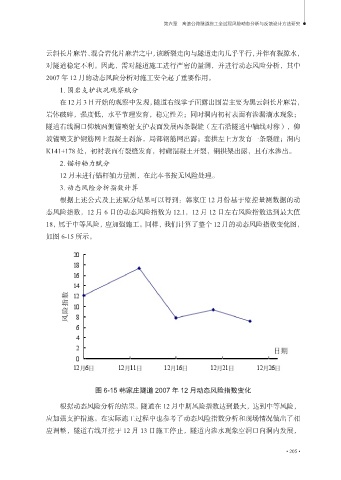

                              图 6-15 韩家庄隧道 2007 年 12 月动态风险指数变化

                   根据动态风险分析的结果。隧道在 12 月中期风险指数达到最大,达到中等风险,

               应加强支护措施。在实际施工过程中也参考了动态风险指数分析和现场情况做出了相
               应调整,隧道右线开挖于 12 月 13 日施工停止,隧道内渗水现象空洞口向洞内发展,
