第七章  高速公路隧道施工变形监测分析研究




               采用控制爆破、进尺合理的前提下,只要支护适时,支护类型与参数合理,围岩稳定
               性一般是可以有效控制的。因此,对于隧道开挖之后的支护初、中期,规范的判别标
               准仍然不适用,不利于初、中期施工变形险情的判断。同样对于后期,软弱围岩通常
               具有流变性,如果规范规定变形速率为零或接近于零,难免支护过强或耗时过久,实

               用性差。
                   (3)隧道围岩变形位移加速度分析
                   围岩典型的位移一时间曲线如图 7-12 所示。

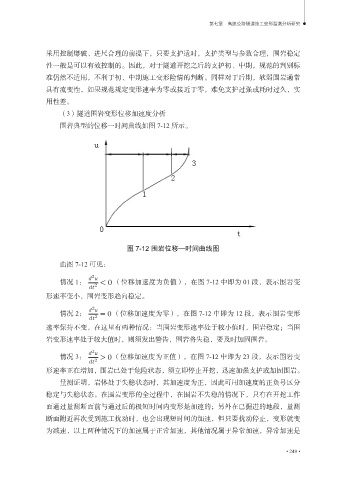

                                        图 7-12 围岩位移—时间曲线图

                   由图 7-12 可见:

                   情况 1:            (位移加速度为负值),在图 7-12 中即为 01 段,表示围岩变

               形速率变小,围岩变形趋向稳定。

                   情况 2:            (位移加速度为零),在图 7-12 中即为 12 段,表示围岩变形

               速率保持不变,在这里有两种情况:当围岩变形速率处于较小值时,围岩稳定;当围
               岩变形速率处于较大值时,则须发出警告,围岩将失稳,要及时加固围岩。


                   情况 3:            (位移加速度为正值),在图 7-12 中即为 23 段,表示围岩变
               形速率正在增加,围岩已处于危险状态,须立即停止开挖,迅速加强支护或加固围岩。

                   量测证明,岩体处于失稳状态时,其加速度为正,因此可用加速度的正负号区分
               稳定与失稳状态。在围岩变形的全过程中,在围岩不失稳的情况下,只有在开挖工作
               面通过量测断面前与通过后的极短时间内变形是加速的;另外在已掘进的地段,量测

               断面附近再次受到施工扰动时,也会出现短时间的加速,但只要扰动停止,变形就变
               为减速,以上两种情况下的加速属于正常加速,其他情况属于异常加速,异常加速是
