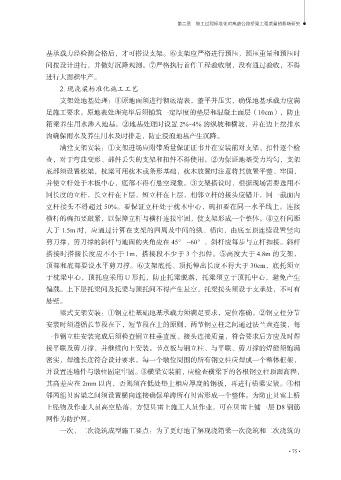

第二章 施工过程标准化对高速公路桥梁工程质量的影响研究
基承载力经检测合格后,才可搭设支架。⑥支架应严格进行预压,预压重量和预压时
间按设计进行,并做好沉降观测。⑦严格执行首件工程验收制,没有通过验收,不得
进行大面积生产。
2. 现浇梁标准化施工工艺
支架处地基处理:①原地面须进行彻底清表,整平并压实,确保地基承载力应满
足施工要求。原地表处理完毕后须铺筑一定厚度的垫层和混凝土面层(10cm),防止
箱梁养生用水渗入地基。②地基处理时设置 2%~4% 的纵坡和横坡,并在边上挖排水
沟确保雨水及养生用水及时排走,防止浸泡地基产生沉降。
满堂支架安装:①支架进场应附带质量保证证书并在安装前对支架、扣件逐个检
查,对于弯曲变形、部件丢失的支架和扣件不得使用。②为保证地基受力均匀,支架
底部须设置枕梁,枕梁可用枕木或条形基础,枕木放置时注意将其放置平整、牢固,
并使立杆处于木板中心,底部不得有悬空现象。③支架搭设时,根据现场需要选用不
同长度的立杆,长立杆在下层,短立杆在上层,相邻立杆的接头应错开,同一截面内
立杆接头不得超过 50%。要保证立杆处于枕木中心,碗扣要在同一水平线上。连接
横杆的碗扣要敲紧,以保障立杆与横杆连接牢固,使支架形成一个整体。④立杆间距
大于 1.5m 时,应通过计算在支架的四周及中间的纵、横向,由底至顶连续设置竖向
剪刀撑,剪刀撑的斜杆与地面的夹角应在 45° ~60°,斜杆应每步与立杆扣接。斜杆
搭接时搭接长度应不小于 1m,搭接段不少于 3 个扣件。⑤高度大于 4.8m 的支架,
顶部和底部要设水平剪刀撑。⑥支架底托、顶托伸出长度不得大于 30cm,底托须立
于枕梁中心,顶托应采用 U 形托,防止托梁脱落,托梁须立于顶托中心,避免产生
偏载。上下层托梁间及托梁与顶托间不得产生悬空,托梁接头须设于支承处,不可有
悬壁。
梁式支架安装:①钢立柱基础地基承载力须满足要求,定位准确。②钢立柱分节
安装时须遵循长节段在下,短节段在上的原则,两节钢立柱之间通过法兰盘连接,每
一节钢立柱安装完成后须检查钢立柱垂直度、接头连接质量,符合要求后方应及时焊
接平联及剪刀撑,并继续向上安装。节点板与钢立柱、与平联、剪刀撑的焊缝须饱满
密实,焊缝长度符合设计要求。每一个墩位周围的所有钢立柱应焊成一个整体框架,
并设置连墙件与墩柱固定牢固。③横梁安装前,应检查横梁下的各根钢立柱顶面高程,
其高差应在 2mm 以内,否则须在低处垫上相应厚度的钢板,再进行横梁安装。④相
邻两组贝雷梁之间须设置横向连接确保单跨所有贝雷形成一个整体。为防止贝雷上桥
上坠物及作业人员高空坠落,方便贝雷上施工人员作业,可在贝雷上铺一层 D8 钢筋
网作为防护网。
一次、二次浇筑成型施工要点:为了更好地了解现浇箱梁一次浇筑和二次浇筑的
