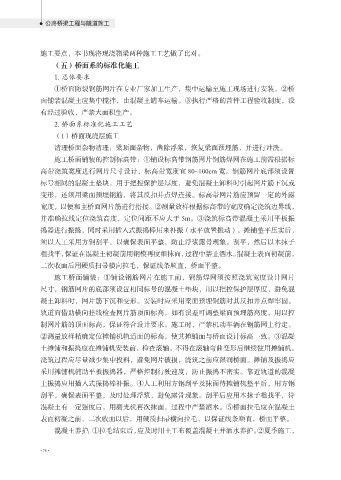

公路桥梁工程与隧道施工




             施工要点,本书现将现浇箱梁两种施工工艺做了比对。
                 (五)桥面系的标准化施工
                  1. 总体要求
                  ①桥面防裂钢筋网片在专业厂家加工生产,集中运输至施工现场进行安装。②桥
             面铺装混凝土应集中搅拌,由混凝土罐车运输。③执行严格的首件工程验收制度,没

             有经过验收,严禁大面积生产。
                  2. 桥面系标准化施工工艺
                  (1)桥面现浇层施工

                  清理桥面杂物清理:梁顶面杂物,凿除浮浆,恢复梁面预埋筋,并进行冲洗。
                  施工桥面铺装的控制标高带:①铺设标高带钢筋网片钢筋焊网在施工前需根据标
             高带浇筑宽度进行网片尺寸设计,标高带宽度宜 80~100cm 宽。钢筋网片底部须设置
             标号相同的混凝土垫块,用于把控保护层厚度,避免混凝土卸料时引起网片筋下沉或

             变形,还须用梁面预埋钢筋,将其反扣并点焊连接。标高带网片筋应预留一定的外露
             宽度,以便和主桥面网片筋进行搭接。②测量放样根据标高带的宽度确定浇筑边界线,
             并准确拉线定位浇筑高度,定位间距不应大于 5m。③浇筑标高带混凝土采用平板振

             捣器进行振捣,同时采用插入式振捣棒用来补振(水平放置振动)。摊铺整平压实后,
             须以人工采用方钢刮平,以确保表面平整,防止浮浆露骨现象。刮平,然后以木抹子
             粗找平,保证在混凝土初凝前用钢模再度细抹面,过程中禁止洒水。混凝土表面初凝前,
             二次收面后用硬质扫帚横向拉毛,保证线条顺直,桥面平整。
                  施工桥面铺装:①铺设钢筋网片在施工前,钢筋焊网须按照浇筑宽度设计网片

             尺寸,钢筋网片的底部须设置相同标号的混凝土垫块,用以把控保护层厚度,避免混
             凝土卸料时,网片筋下沉和变形。安装时应采用梁面预埋钢筋对其反扣并点焊牢固。
             轨道面借助横向挂线检查网片筋顶面标高,如有误差可调整梁面预埋筋高度,用以控
             制网片筋的顶面标高,保证符合设计要求。施工时,严禁机动车辆在钢筋网上行走。

             ②测量放样精确定位摊铺机轨道面的标高,使其摊铺面与桥面设计标高一致。③混凝
             土摊铺和振捣应在摊铺机安装前,检查滚轴,不得在滚轴弯曲变形后继续使用摊铺机。
             浇筑过程应尽量减少集中投料,避免网片破损,浇筑之前应湿润桥面。摊铺及振捣应

             采用摊铺机辅助平板振捣器,严格控制行驶速度,防止振捣不密实。靠近轨道的混凝
             土振捣应用插入式振捣棒补振。④人工利用方钢刮平及抹面待摊铺机整平后,用方钢
             刮平,确保表面平整,及时处理浮浆,避免露骨现象。刮平后应用木抹子粗找平,待
             混凝土有一定强度后,用磨光机再次抹面,过程中严禁洒水。⑤桥面拉毛应在混凝土

             表面初凝之前,二次收面以后,用硬质扫帚横向拉毛,以保证线条顺直,桥面平整。
                  混凝土养护:①拉毛结束后,应及时用土工布覆盖混凝土并洒水养护。②夏季施工,
