Page 146 - 地铁轨道施工技术
P. 146

地铁轨道施工技术

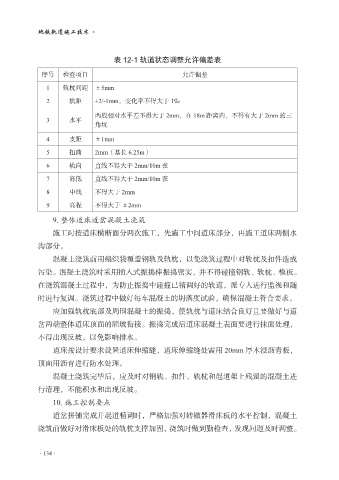

                                 表 12-1 轨道状态调整允许偏差表

             序号    检查项目                              允许偏差
              1    轨枕间距     ±5mm
              2      轨距     +2/-1mm,变化率不得大于 1‰

                            两股相对水平差不得大于 2mm,在 18m 距离内,不得有大于 2mm 的三
              3      水平
                            角坑
              4      支距     ±1mm
              5      扭曲     2mm(基长 6.25m)

              6      轨向     直线不得大于 2mm/10m 弦
              7      高低     直线不得大于 2mm/10m 弦
              8      中线     不得大于 2mm

              9      高程     不得大于 ±2mm
                9. 整体道床道岔混凝土浇筑
                施工时按道床横断面分两次施工,先施工中间道床部分,再施工道床两侧水

            沟部分。
                混凝土浇筑前用编织袋覆盖钢轨及轨枕,以免浇筑过程中对轨枕及扣件造成

            污染。混凝土浇筑时采用插入式振捣棒振捣密实,并不得碰撞钢轨、轨枕、模板。
            在浇筑混凝土过程中,为防止振捣中碰撞已精调好的轨道,派专人进行监视和随
            时进行复调。浇筑过程中做好每车混凝土的坍落度试验,确保混凝土符合要求。
                应加强轨枕底部及周围混凝土的振捣,使轨枕与道床结合良好且要做好与道

            岔两端整体道床顶面的顺坡衔接。振捣完成后道床混凝土表面要进行抹面处理,
            不得出现反坡,以免影响排水。
                道床按设计要求设置道床伸缩缝,道床伸缩缝处需用 20mm 厚木浸沥青板,

            顶面用沥青进行防水处理。
                混凝土浇筑完毕后,应及时对钢轨、扣件、轨枕和起道架上残留的混凝土进
            行清理,不能积水和出现反坡。

                10. 施工控制要点
                道岔拼铺完成并起道精调时,严格加强对转辙器滑床板的水平控制,混凝土
            浇筑前做好对滑床板处的轨枕支撑加固,浇筑时做到勤检查,发现问题及时调整。
