Page 155 - 地铁轨道施工技术
P. 155
第十四章 长轨焊接、探伤、精调技术

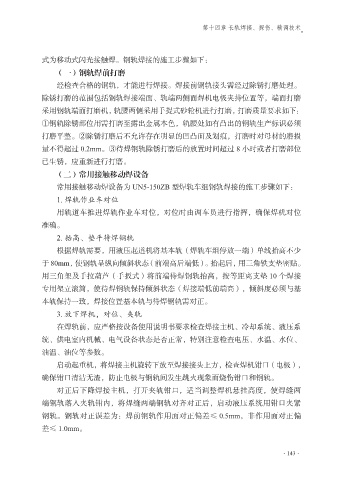

式为移动式闪光接触焊。钢轨焊接的施工步骤如下:
(一)钢轨焊前打磨
经检查合格的钢轨,才能进行焊接。焊接前钢轨接头需经过除锈打磨处理。
除锈打磨的范围包括钢轨焊接端面、轨端两侧面焊机电极夹持位置等,端面打磨
采用钢轨端面打磨机,轨腰两侧采用手提式砂轮机进行打磨,打磨质量要求如下:
①钢轨除锈部位用需打磨至露出金属本色,轨腰处如有凸出的钢轨生产标识必须
打磨平整。②除锈打磨后不允许存在明显的凹凸面及划痕,打磨时对母材的磨损
量不得超过 0.2mm。③待焊钢轨除锈打磨后的放置时间超过 8 小时或者打磨部位
已生锈,应重新进行打磨。
(二)常用接触移动焊设备
常用接触移动焊设备为 UN5-150ZB 型焊轨车组钢轨焊接的施工步骤如下:
1. 焊轨作业车对位
用轨道车推进焊轨作业车对位,对位时由调车员进行指挥,确保焊机对位
准确。
2. 抬高、垫平待焊钢轨
根据焊轨需要,用液压起道机将基本轨(焊轨车组停放一端)单线抬高不少
于 80mm,使钢轨呈纵向倾斜状态(前端高后端低)。抬起后,用三角铁支垫密贴。
用三角架及手拉葫芦(手扳式)将前端待焊钢轨抬高,按等距离支垫 10 个焊接
专用架立滚筒,使待焊钢轨保持倾斜状态(焊接端低前端高),倾斜度必须与基
本轨保持一致,焊接位置基本轨与待焊钢轨需对正。
3. 放下焊机,对位、夹轨
在焊轨前,应严格按设备使用说明书要求检查焊接主机、冷却系统、液压系
统、供电室内机械、电气设备状态是否正常,特别注意检查电压、水温、水位、
油温、油位等参数。
启动起重机,将焊接主机旋转下放至焊接接头上方,检查焊机钳口(电极),
确保钳口清洁无渣,防止电极与钢轨间发生跳火现象而烧伤钳口和钢轨。
对正后下降焊接主机,打开夹轨钳口,适当调整焊机悬挂高度,使焊缝两
端钢轨落入夹轨钳内,将焊缝两端钢轨对齐对正后,启动液压系统用钳口夹紧
钢轨。钢轨对正误差为:焊前钢轨作用面对正偏差≤ 0.5mm,非作用面对正偏
差≤ 1.0mm。
·143·
