Page 205 - 基于BIM的工程项目精益成本控制研究
P. 205

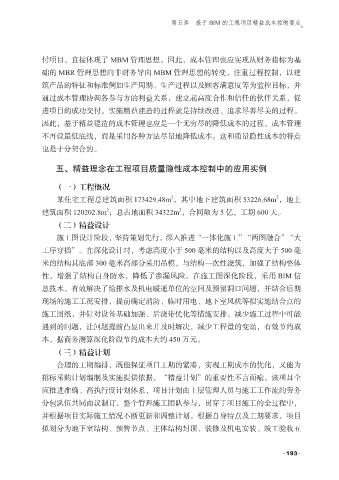

第五章  基于 BIM 的工程项目精益成本控制要点




             付项目,直接体现了 MBM 管理思想。因此,成本管理也应实现从财务指标为基
             础的 MBR 管理思想向非财务导向 MBM 管理思想的转变,注重过程控制,以建
             筑产品的特征和标准例如生产周期、生产过程以及顾客满意度等为监控目标,并

             通过成本管理协调各参与方的利益关系,建立起高度合作和信任的伙伴关系,促
             进项目的成功交付。实施精益建造的过程就是持续改进、追求尽善尽美的过程。
             因此,基于精益建造的成本管理也应是一个无穷尽的降低成本的过程,成本管理
             不再设最低底线,而是采用各种方法尽量地降低成本。这和质量隐性成本的特点

             也是十分契合的。

                 五、精益理念在工程项目质量隐性成本控制中的应用实例

                 (一)工程概况
                                                                                2
                                                  2
                 某住宅工程总建筑面积 173429.48m ,其中地下建筑面积 53226.68m ,地上
                               2
                                                    2
             建筑面积 120202.8m ;总占地面积 34322m ,合同额为 5 亿,工期 600 天。
                 (二)精益设计
                 施工图设计阶段,坚持策划先行,深入推进“一体化施工”“两图融合”“大

             工序穿插”。在深化设计时,考虑高度小于 500 毫米的结构以及高度大于 500 毫
             米的结构其底部 300 毫米高部分采用吊模,与结构一次性浇筑,加强了结构整体
             性,增强了结构自身防水,降低了渗漏风险。在施工图深化阶段,采用 BIM 信
             息技术,有效解决了给排水及机电暖通单位的空间及预留洞口问题,并结合后期

             现场的施工工况安排,提前确定消防、临时用电、地下室风机等拟实施结合点的
             施工图纸,并针对设备基础加强、后浇带优化等措施安排,减少施工过程中可能
             遇到的问题,让问题提前凸显出来并及时解决,减少工程量的变动,有效节约成
             本,据商务测算深化阶段节约成本大约 450 万元。

                 (三)精益计划
                 合理的工期编排,既能保证项目工期的紧凑,实现工期成本的优化,又能为
             招标采购计划编制及实施提供依据,“精益计划”的重要性不言而喻。该项目全
             面推进准确、高执行度计划体系,项目计划由上层管理人员与施工工作流的劳务

             分包队伍共同商议制订,整个管理施工团队参与,贯穿于项目施工的全过程中,
             并根据项目实际施工情况不断更新和调整计划。根据自身特点及工期要求,项目
             拟划分为地下室结构、预售节点、主体结构封顶、装修及机电安装、竣工验收五



                                                                                 -193-
   200   201   202   203   204   205   206   207   208   209   210
